Método Pert e suas aplicações
Resumo
Inicialmente, a técnica
Pert (“Program
and Evaluation Review Technic”)
foi desenvolvida para o planejamento e controle de projetos como:
construção de uma planta, pesquisa e desenvolvimento de um
produto. Hoje em dia, ele é usado em grandes e importantes
projetos, e em alguns lugares dos Estados Unidos seu emprego
atingiu uma amplitude tal que várias empresas exigem que o
programa PERT seja utilizado na realização de trabalhos. Essa
técnica utiliza conceitos de Redes para planejar e visualizar a
coordenação das atividades do projeto.
As redes são para
representar as atividades e os nós para separar as atividades de
suas precedentes. Através da análise da rede, varias informações
podem ser obtidas como: qual o tempo total requerido para
completar o projeto se nenhum atraso ocorrer; quais as atividades
que não podem sofrer atrasos para quem o projeto seja executado.
Um caminho através de uma
rede é uma rota seguindo os arcos a partir do nó inicio até o nó
fim. O comprimento de um caminho é a soma das durações das
atividades sobre o caminho. O caminho de maior comprimento é o
caminho crítico, já que todos os demais caminhos deverão alcançar
o nó fim antes do caminho crítico. As atividades sobre esse
caminho são as atividades críticas, gargalos, ou seja, qualquer
atraso em uma dessas atividades irá atrasar a duração de todo o
projeto. Já as demais atividades, sofrendo algum atraso, poderão
ou não atrasar a duração de todo o projeto.
O programa Pert surgiu
para suprir as insuficiências do diagrama de Gantt. Enquanto o
primeiro possui inúmeras vantagens como: visão de interdependência
das tarefas, rigor do controle da execução das diversas etapas de
um projeto, a importância atribuída às operações-chave, a clareza
das ações e o fato de permitir uma melhor visualização de todas as
etapas do projeto, o segundo não possibilita que as tarefas
interdependentes e as seqüências lógicas das operações sejam bem
analisadas, uma vez que apresenta-se sobre a forma de um quadro
quadriculado com as operações a serem feitas e seus respectivos
tempos de realização.
Conclusão
Podemos perceber, então,
que o programa Pert é muito versátil, uma vez que pode ser
empregado em uma ampla gama de dimensões e complexidades nos mais
variados projetos, indo do planejamento de peças teatrais à
construção de hospitais ou casa populares. Porém, ainda hoje,
existem pessoas que duvidam da aplicabilidade do método PERT em
projetos mais modestos, o que não é verdade já que suas
características o tornam um dos métodos mais práticos que existem
atualmente.
Bibliografia:
Aula 4 de Gestão

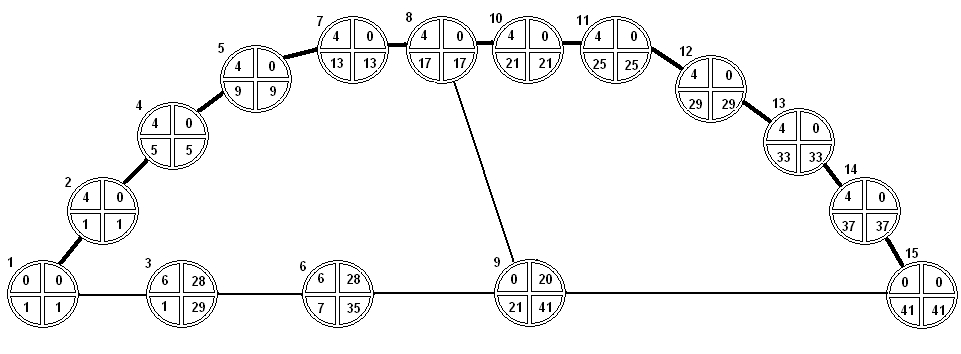

2. Comeco da construcao das 10 casas
primeiras (80 funcionarios).
3. Comeco da construcao do modulo 1
da escola (20 funcionarios).
4. Chegada de material de construcao
das casas + Fim de construcao das 10
primeiras casa + Comeco da
construcao das 10 segundas casas (80
5. Chegada de material de construcao
das casas + Fim de construcao das 10
segundas casa + Comeco da construcao
das 10 terceiras casas (80
6. Chegada de material de costrucao
do modulo da escola + Comeco da
construcao do modulo 2 da escola (20
funcionarios).
7. Chegada de material de construcao
das casas + Fim de construcao das 10
terceiras casa + Comeco da
construcao das 10 quartas casas (80
8. Chegada de material de construcao
das casas + Fim de construcao das 10
quartas casa + Comeco da construcao
das 10 quintas casas (80 funcionarios).
9. Fim de construcao das 10 quintas
casa + Habitacao de ate 50o casa
10. Chegada de material de
construcao das casas + Comeco da construcao das 10 sextas casas
(80 funcionarios).
11. Chegada de material de
construcao das casas + Fim de construcao das 10
sextas casa + Comeco da construcao
das 10 setimas casas (80 funcionarios).
12. Chegada de material de
construcao das casas + Fim de construcao das 10
setimas casa + Comeco da construcao
das 10 oitavas casas (80 funcionarios).
13. Chegada de material de
construcao das casas + Fim de construcao das 10
oitavas casa + Comeco da construcao
das 10 nonas casas (80 funcionarios).
14. Chegada de material de
construcao das casas + Fim de construcao das 10
nonas casa + Comeco da construcao
das 10 decimas casas (80 funcionarios) +
Fiml da construcao das 10 decimas
casas.
Os problemas sociais relacionados à
escola e às casas foram solucionados podendo-se criar uma nova
comunidade com educação e moradia dignas.

|
